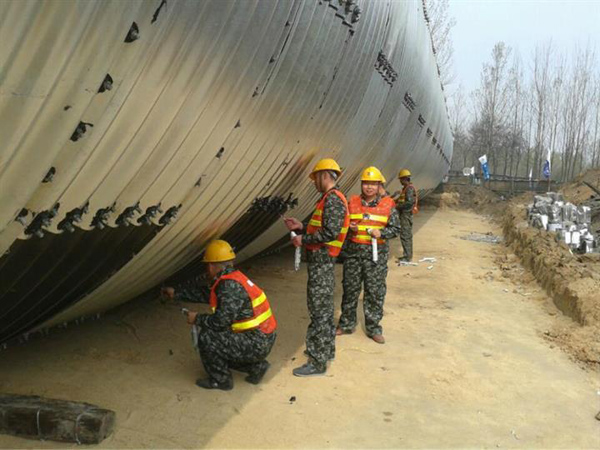

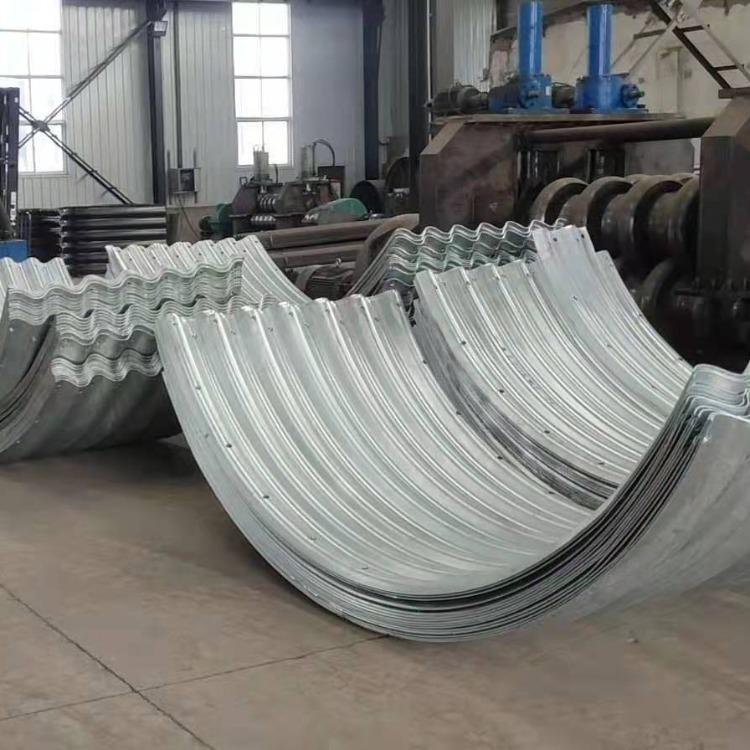

当现场暂时不拼装钢波纹涵管时,钢波纹涵管应储存在无腐蚀、无粉尘、干燥、通风良好的室内环境。叠放时,应按同规格、同曲度进行叠放。搬动过程中应避免与坚硬、尖锐物品混装,避免剧烈冲击,禁止摔、抛、扔等操作,以免损伤镀锌层。
拼装要点
(1)安装前应核查钢波纹管涵标高、纵坡,确定管涵位置中心线。
(2)以中心线的中点为基准,由下向上顺次拼装,板与板之间的连接孔保持对齐,螺栓由刚波纹管内部向外部依次插入,外部应套上垫圈并旋上螺母,用套筒扳手拧紧螺母。
(3)顶部板片合拢时,应测定不同位置的截面尺寸。当不符合要求时,应反复调整预紧螺栓,直到符合要求。
(4)钢波纹管涵洞拼装全部完成后,应先检查其线形,再用定扭气动扳手按预定扭矩紧固所有螺栓,保证波纹的重叠部分紧密嵌套在一起。
(5)钢波纹板件拼装搭接时应在结构顶部,上部板件应在下部板件外侧。
(6) 板件拼装搭接螺栓应在结构内,螺母应在结构外。
(7)拱形桥涵拼接时拱脚应采用槽钢固定,螺栓头位于槽钢内侧,螺母位于槽钢外侧。
防腐处理
钢波纹管出厂时应对其进行镀锌,镀锌的厚度一般大于84μm。当采用热浸镀铝、静电喷涂等防腐方法代替镀锌时,应有试验验证资料,确保其防腐性能符合规范要求。由于运输原因导致的钢波纹板涂层损坏,现场应进行镀锌材料补喷;损坏严重的不得使用。钢波纹管拼装完毕后,在管壁内外均匀涂刷2遍乳化沥青或热沥青,且厚度需达到0.3~1mm。桥涵内冲刷严重时,应按设计要求做水泥砂浆保护层或洞内铺砌。
回填施工
(1)回填材料选择。钢波纹管涵洞两侧及顶部在一定范围内(一般为2.0m)的施工回填材料宜为砾类土、砂类土,或粒径较小的砾卵石与土质较好的细粒土拌和后的混合料。在寒冷地区,粘性土或粉性土含量应不大于混合料体积的5%。在距离涵洞两侧及顶部0.3m的范围内,填土中不得含有粒径超过 30 mm 的石块、混凝土块、冻土块、高塑性粘土块或其他有害腐蚀材料。
(2)回填及压实。钢波纹管涵洞两侧应对称、均衡回填,水平分层的压实厚度宜为150~200 mm,每侧的回填宽度应不小于结构两侧填土高度的一倍。应严格控制除夯实机械以外的重型机械在结构物外边缘0.5m范围内通行。
楔形部位回填时,采用砂砾,人工振捣,“水密法”密实,密实稳定后,方可进行侧面回填。当条件具备时也可采用水泥砂浆浇筑。当涵洞两侧进行回填时,夯实机械应在管壁0.5m以外范围,且与钢波纹管涵洞的轴向平行,保持匀速行驶。当对涵洞顶部进行回填时,夯实机械应始终垂直于管涵,保持匀速行驶。管顶最小覆盖厚度应大于0.6m,并禁止夯实机械以外的重型机械在结构物上方通行,且禁止做振动压实。
(3)钢波纹管涵洞拼装要求。钢波纹管涵洞在出厂前应进行必要的预拼装,运到工地后检查波纹管外形及尺寸,如发现变形(超过允许值),应进行校正后试拼,符合要求后再组织拼装。
(4)截面变形测量与控制。钢波纹管涵洞在组装完毕、回填、施工完毕都要测量截面的形状,测量不同位置3处以上。在开始回填前的截面尺寸偏差应控制在设计值的一1%~1%;如果超出要求值,应重新进行管壁的校正和组装。当两侧回填开始施工至涵顶,涵洞截面尺寸偏差应在直径的一1%~2%,最大挠度偏差在一2%~2%。回填过程中应加强监测,如发现截面变形量超过管涵的允许变形范围时,应终止管涵施工,分析原因,采取必要的措施进行校正,使变形量符合规范要求。
衡水力能新材料工程有限公司
联系人:王经理
电话:0318-2221777
手机:13903187917
邮箱:hblineng@163.com
地址:衡水市滨湖新区南王庄开发
区 网址:www.hblineng.com
衡水力能新材料工程有限公司主要生产波纹涵管、镀锌波纹管涵、隧道加固波纹板等产品,公司创立于2008年,公司位于衡水市滨湖新区开发区。公司现注册资金一亿零五百万元,年设计生产能力达2.5亿元,成为国内规模较大的波纹涵管,防护网生产企业。 公司自创建以来就坚持人为本、夯实质量、持续发展、顾客满意”的质量方针,建立了科学完善的质量管理与保证体系。现已形成以钢波...
